Moeve · Parque Energético San Roque · Gestión Técnica
Prueba de concepto
IGM13 · IGM13B
Cuadro de mando de carga de trabajo de mantenimiento.
Análisis, motor de cálculo, validación y propuesta de industrialización.
Presentación de resultados · Aurevanta Labs · Octubre 2026
Recreación visual · contexto industrial del encargo

01 · Situación de partida
Un proceso crítico
sostenido en Excel.
Partimos de un cierre mensual construido con extracciones SAP PM, libros enlazados, fórmulas encadenadas, maestros y ajustes manuales. Antes de automatizar nada fue necesario reconstruir el recorrido completo del dato: qué entra, cómo se transforma, qué excepciones se aplican y qué cifra termina publicándose.
Recreación visual · análisis de proyecto

02 · Estudio de la información
Reconstruimos el cálculo
antes de automatizarlo.
Analizamos los cuatro libros, la relación entre Modificado, Base y Resultados, las fórmulas AE/AK, los maestros y las excepciones. El objetivo es explicar de dónde sale cada cifra y qué regla la modifica.
Recreación visual · ingeniería inversa del cálculo

03 · Entendimiento funcional
Traducimos el Excel
a reglas de negocio.
Documentamos el alcance de la carga pendiente y atrasada, el denominador de operarios, la jornada semanal, las plantas, contratistas, responsables y sociedades. Así, la automatización conserva el criterio de Gestión Técnica.
- IGM13 carga de trabajo pendiente
- IGM13B carga de trabajo atrasada
- 40 h capacidad semanal por operario
Recreación visual · entorno industrial genérico

04 · Preguntas y decisiones
Las diferencias quedan
localizadas y trazables.
El análisis genera un banco de 24 preguntas referenciadas a hojas, celdas y cifras. Cada respuesta permite cerrar una regla, registrar su alternativa y evitar que una decisión manual quede oculta en el resultado.
Recreación visual · equipo técnico

05 · Motor inicial de cálculo
Separamos datos,
reglas y resultados.
Construimos un primer motor independiente del formato del informe. Las extracciones, los parámetros y las reglas se procesan por capas, permitiendo recalcular IGM13 e IGM13B y revisar el detalle que sostiene cada indicador.
Recreación visual · construcción del motor analítico

06 · Contraste técnico y funcional
El modelo se valida
con quienes operan el proceso.
La reunión técnica convierte las hipótesis del análisis en decisiones contrastadas. Revisamos campos SAP, horizontes temporales, fechas de atraso, maestros, objetivos, segmentaciones y excepciones; después incorporamos cada respuesta al motor como regla trazable o parámetro configurable.
Recreación visual · reunión técnica de validación

07 · Construcción definitiva
Un modelo semántico
reutilizable y mantenible.
Consolidamos la lógica en tablas de negocio, relaciones, parámetros y medidas. El cálculo deja de depender de posiciones de celdas y queda preparado para recibir nuevos cierres y evolucionar hacia DREMIO.
negocio
DAX
referencia
Recreación visual · arquitectura semántica

08 · Pruebas y validación
El Excel real se convierte
en evidencia contrastable.
Trabajamos directamente sobre los libros de cierre y sus hojas operativas. Relacionamos Modificado, Resultados, Original e IW39; seguimos dependencias, fórmulas, maestros y excepciones hasta enlazar cada salida con su origen. El contraste se ejecuta sobre los cuatro meses disponibles, celda a celda y regla a regla.
Control de trazabilidad: cada diferencia queda localizada en la hoja, el campo, la regla y el cierre donde aparece; no se compensa ni se oculta en el agregado.

Capturas reales · IGM13_Agosto.xlsx

09 · Resultado construido
La PoC integra cálculo,
análisis y reporting.

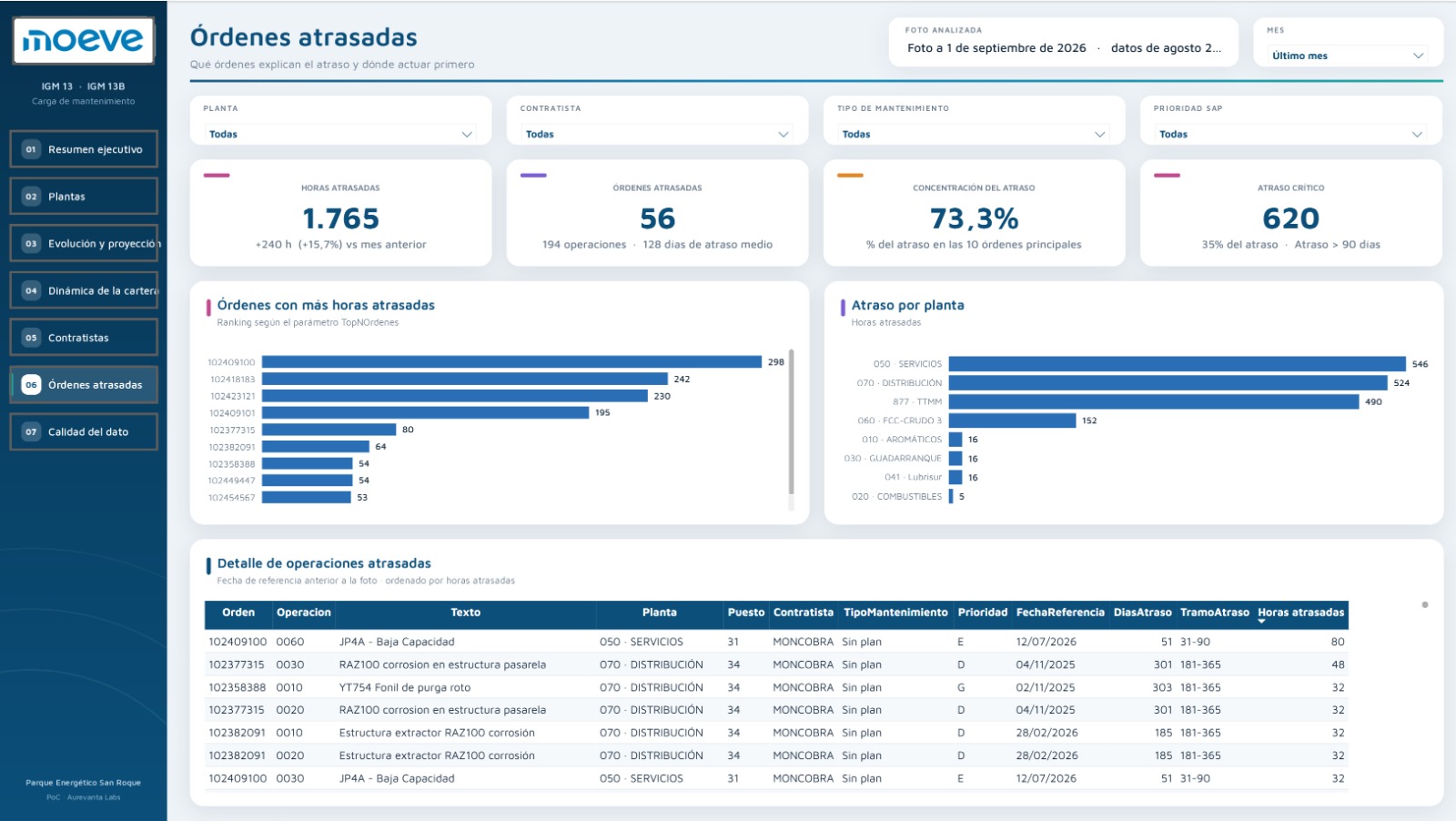

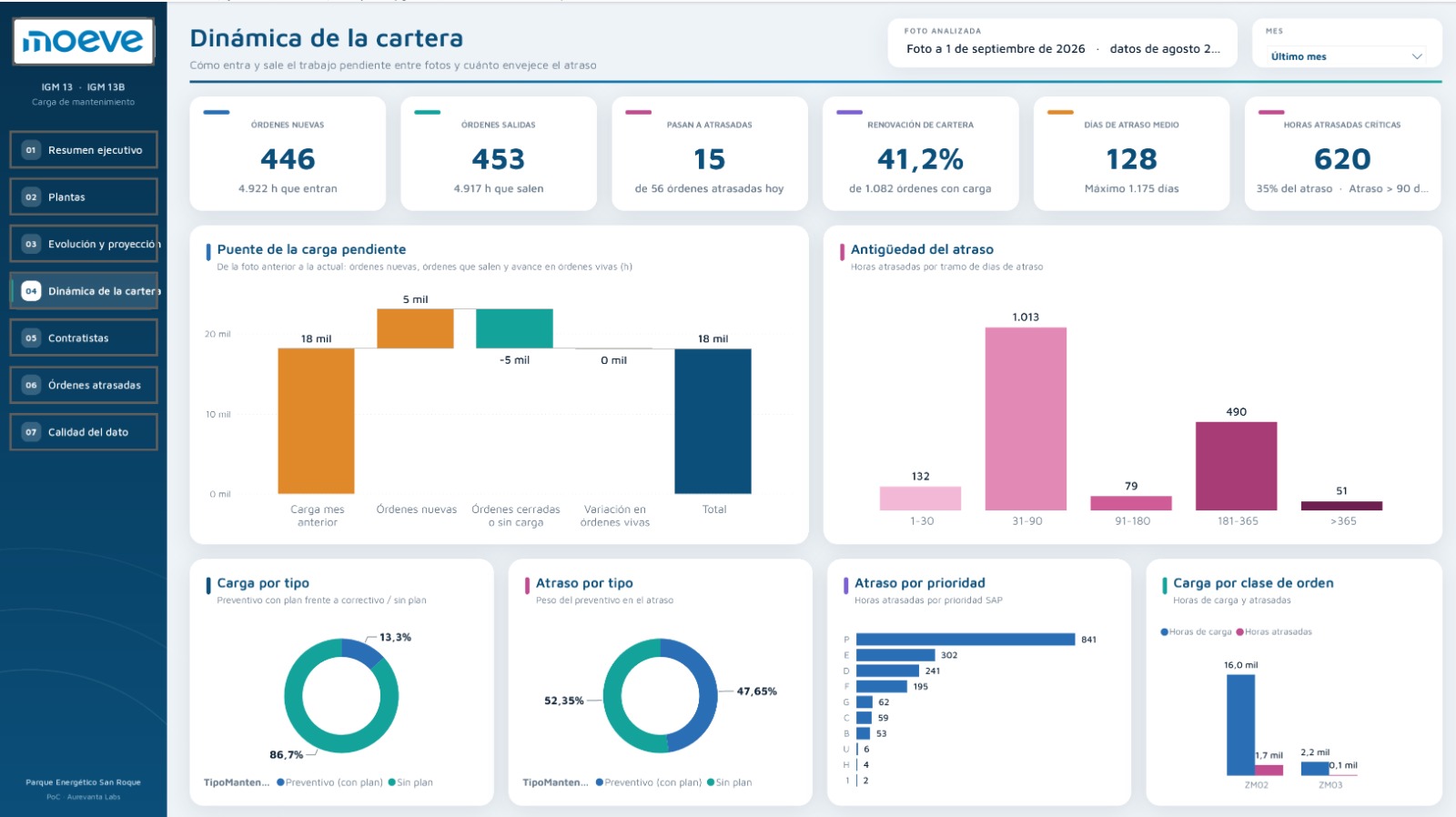

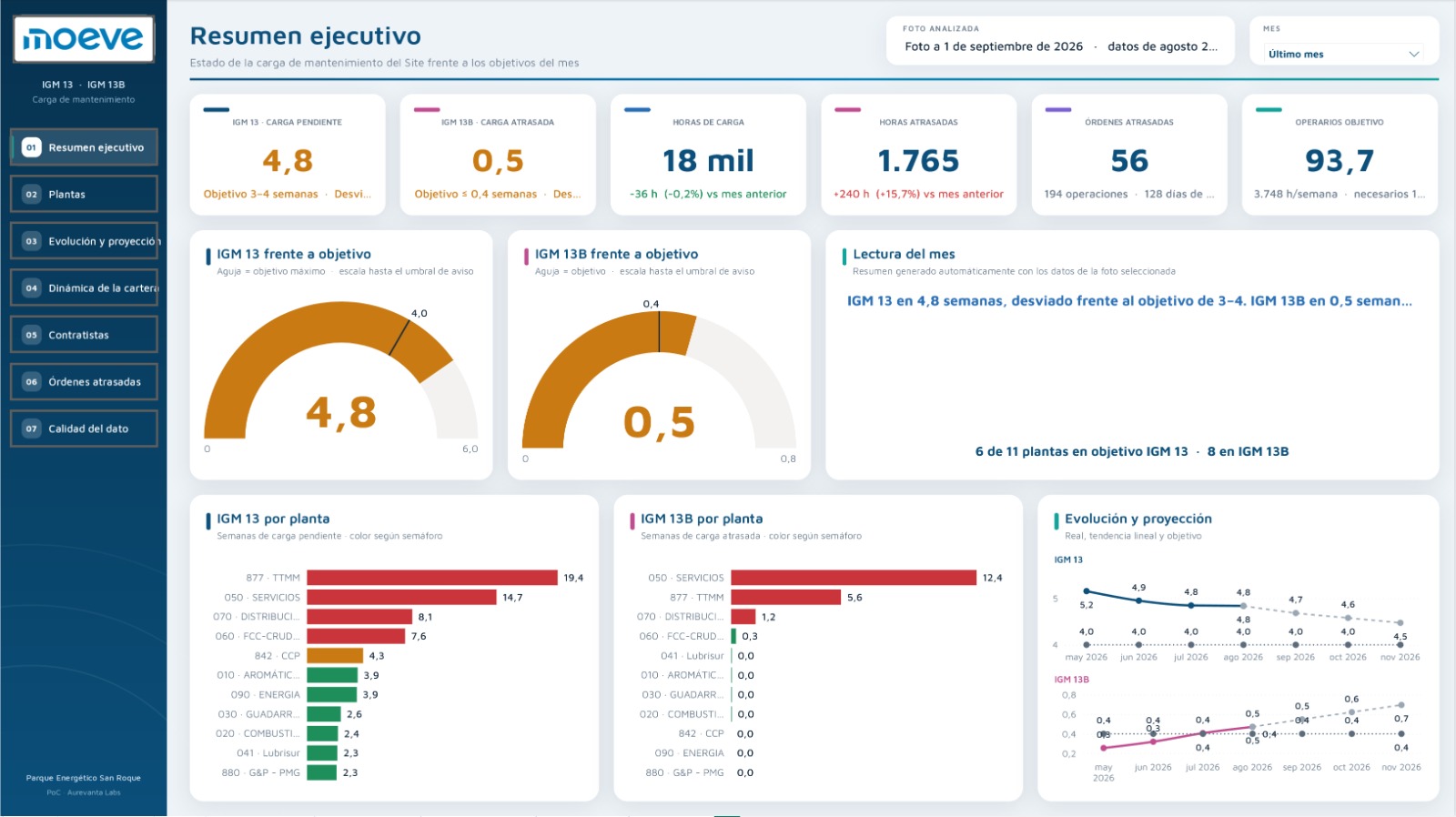

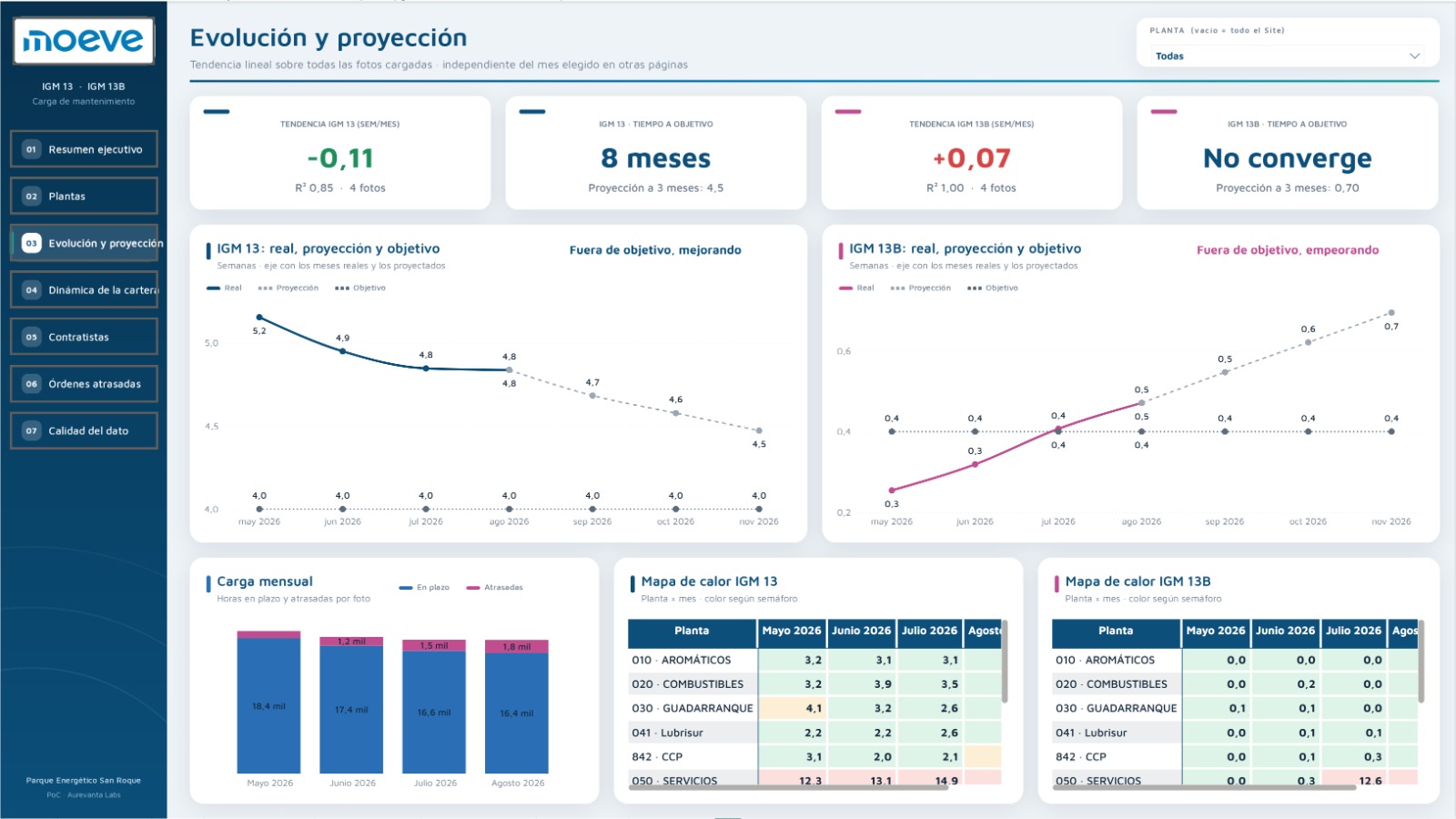

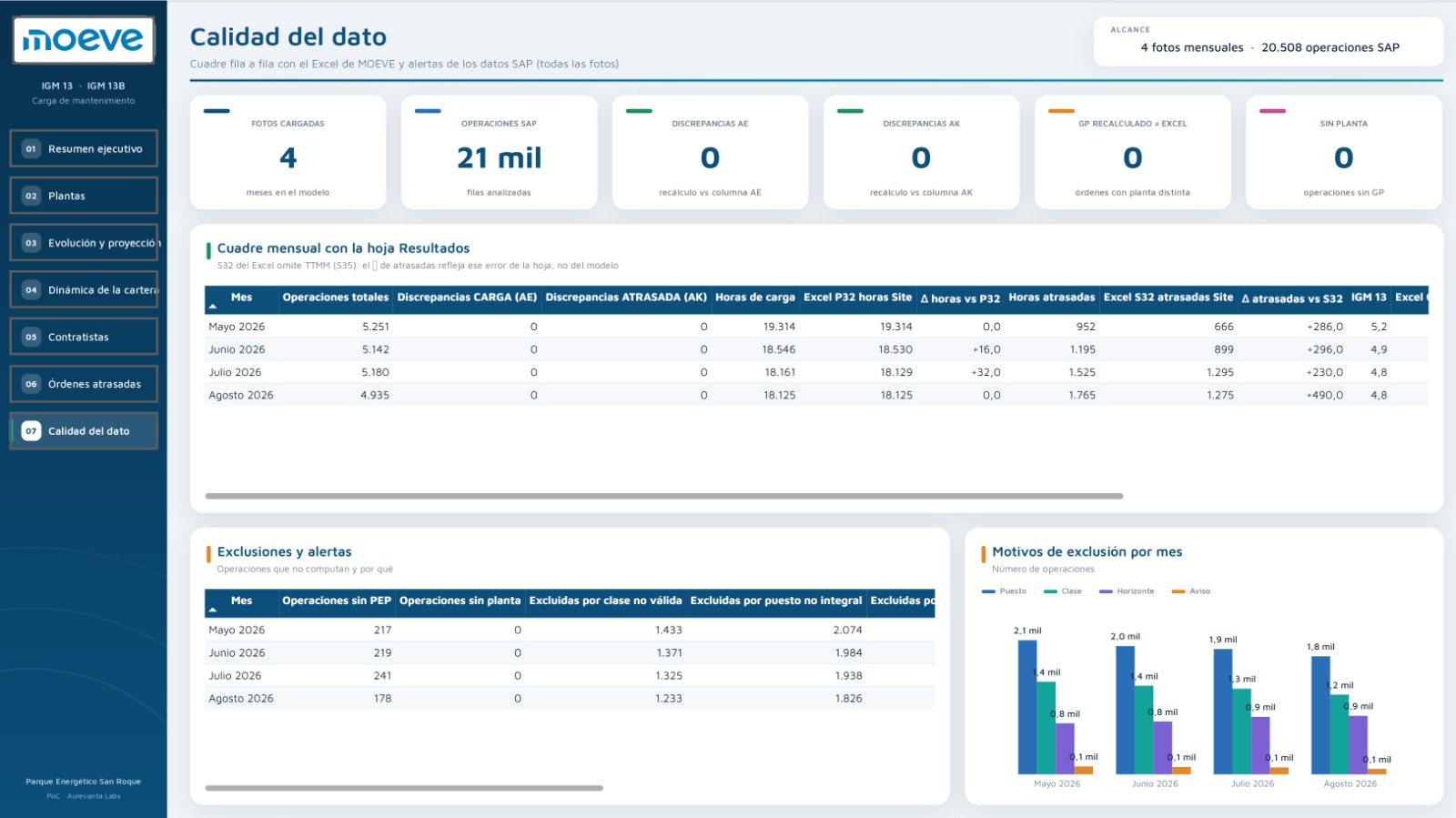

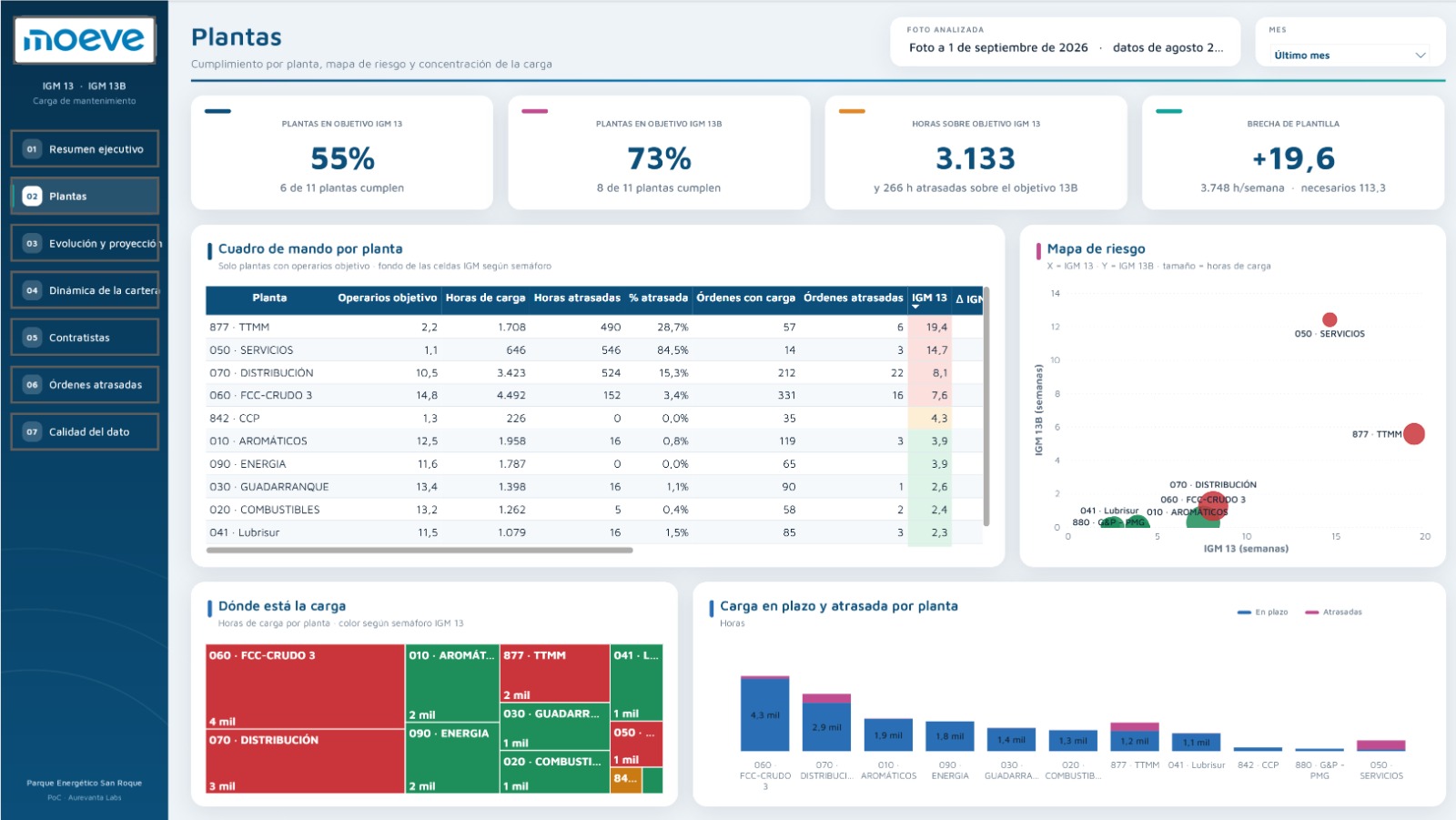

La muestra reúne en una sola experiencia el resumen ejecutivo, indicadores, plantas, tendencias, cartera, órdenes atrasadas, segmentaciones, comentarios, controles e informes. No es una maqueta estática: permite recorrer el dato, cambiar el contexto y comprender qué sostiene cada cifra.
Pantallas reales · prueba de concepto IGM13 / IGM13B

10 · Hoja de ruta propuesta
De la PoC a producción.
Semana previa + 15 semanas · cinco hitos · seguimiento semanal · tres cierres reales.
Borrador para discusión. Las fechas se desplazan con el arranque real y dependen de accesos, decisiones y disponibilidad de los cierres oficiales.
Recreación visual · arquitectura futura conceptual
Cierre
Gracias, MOEVE.
Gracias por contar con Aurevanta Labs para estudiar, reconstruir y convertir el proceso IGM13 / IGM13B en una solución preparada para su siguiente etapa.
Recreación visual · colaboración técnica
